別太樂觀,南竿機場架設LDA,只解決一半問題! --閱讀人次 : 7450 馬祖日報今天報導了「南竿機場LDA進場程序飛測順利 8月中可望啟用」的好消息,8月中旬以後,南竿機場的開場標準將從現在的能見度4800公尺再下修為3200公尺、雲幕高降為560呎。比起北竿機場現在的起降標準,能見度2400公尺、雲幕高780呎,大幅接近。可是,記者沒有提到,這只是飛機從03端起降的標準,也是北風的情況下,才能使用LDA,至於每年霧季,在最需要的時候,卻多數吹南風,並不適用!
南竿機場架設完成LDA,可喜可賀。但民眾千萬不要被檯面上的政治人物給矇騙了!南竿機場真正的改善,是必須削除跑道西北面的山坡,向後削除約90公尺(如果數據有誤請指正),將來才能在北面裝設LDA,南竿機場向下調整的起降標準,方可獲得完整的改善,而非現在半套的改善。
檯面上的政治人物不提,很少民眾會知道真相。因為削除這一塊山坡地,需要向中央爭取數億元,經費雖然不是很多,但絕對是檯面上政治人物的一道難題!我們希望,下回的縣長選舉和立委選舉,有人堤出這條寶貴政見,這樣才能真正造福馬祖人民,而不是利用民眾的無知,唬弄大家!

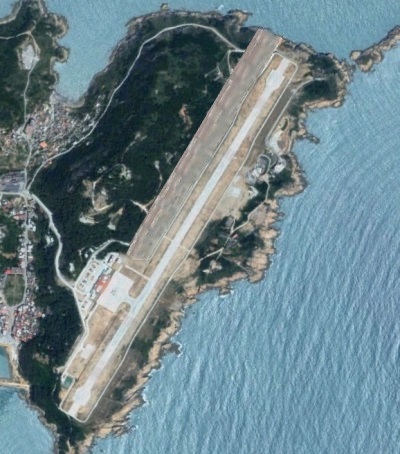

南竿機場衛星圖:

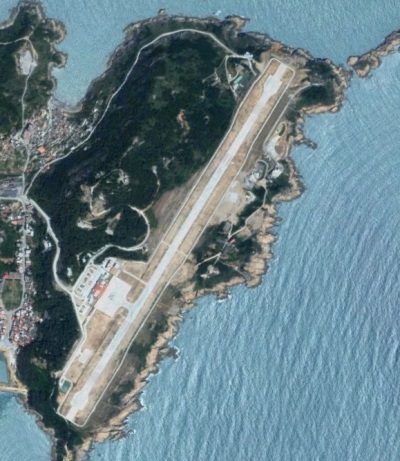

南竿機場削除跑道西北方山坡示意圖:
已有 10 位網友鼓勵
在地馬祖人 wrote:
馬祖日報今天報導了「南竿機場LDA進場程序飛測順利 8月中可望啟用」的好消息,8月中旬以後,南竿機場的開場標準將從現在的能見度4800公尺再下修為3200公尺、雲幕高降為560呎。比起北竿機場現在的起降標準,能見度2400公尺、雲幕高780呎,大幅接近。可是,記者沒有提到,這只是飛機從03端起降的標準,也是北風的情況下,才能使用LDA,至於每年霧季,在最需要的時候,卻多數吹南風,並不適用!
南竿機場架設完成LDA,可喜可賀。但民眾千萬不要被檯面上的政治人物給矇騙了!南竿機場真正的改善,是必須削除跑道西北面的山坡,向後削除約90公尺(如果數據有誤請指正),將來才能在北面裝設LDA,南竿機場向下調整的起降標準,方可獲得完整的改善,而非現在半套的改善。
檯面上的政治人物不提,很少民眾會知道真相。因為削除這一塊山坡地,需要向中央爭取數億元,經費雖然不是很多,但絕對是檯面上政治人物的一道難題!我們希望,下回的縣長選舉和立委選舉,有人堤出這條寶貴政見,這樣才能真正造福馬祖人民,而不是利用民眾的無知,唬弄大家!
南竿機場衛星圖:
南竿機場削除跑道西北方山坡示意圖:
h馬祖機場航空運輸改善策略分析
原文: 馬祖機場航空運輸改善策略分析 - 國家政策研究基金會
網址: http://www.npf.org.tw/post/3/8682
雖然是前兩年的報告,相信能夠為大家解釋!
已有 3 位網友鼓勵
感謝rock1984提供的「馬祖機場航空運輸改善策略分析」,這份由國家政策研究基金會高級助理研究員黃豐鑑所發表的論文,清楚指出馬祖南北竿機場未來的改善方向:
一、霧季滯留期間,建議兩岸透過協商,將南、北竿機場-福州長樂機場劃設為相互備用機場,於霧季或緊急狀況時迫降之用,再利用海運予以轉送。
二、北竿機場:架設左右定位輔助臺LDA以降低降落天氣標準。(已完成)
三、南竿機場由目視跑道提升為非精確儀器跑道,將跑道跑道中心線起兩側拓寬,剷除跑道西側山坡,遷建塔台及停機坪,初估建設經費約4.4億元,約3至5年內完成。
四、長期計畫部分,北竿機場:提升為精確儀器跑道,挖山填海造陸等經費概估約41億元。南竿機場:提升為精確儀器跑道,挖山填海造陸等經費概估約83億元。
以上的建議,第一項涉及兩岸敏感的政治問題,非經費能解決,僅供參考。第二項已經完成。至於第四項,經費相當高,北竿機場提升為精確儀器跑道,經費已經不只是41億,而是超過80億,這是民航局最新的評估金額,至於南竿機場提升為精確儀器跑道,83億也確定不夠,金額可能也要加倍。
因此,目前最可行的是第三方案,初估經費4.4億,如果加倍也不超過10億,經費相對比較容易爭取。有志於縣長和立委選舉者,這是一條可行的政見,也是短期內可以造福馬祖民眾的政見,足以吸引選票,請卓參。
已有 8 位網友鼓勵
南竿機場完成LDA 鄉親質疑未全面改善 民航局提說明--2013-06-21 馬祖日報
【記者邱竟瑋�南竿報導】南竿機場跑道LDA(左右定位儀)架設工程5月完成後,民航局從6月3日起實施飛測至6月18日結果順利,有鄉親質疑該儀航進場程序僅能改善03跑道端的起降標準,也是北風的狀況下才能使用,每年吹南風且霧季之時派不上用場;為此,交通部民用航空局19日作出回應,表示將優先改善使用頻繁的03端,並積極評估21跑道端的儀航進場程序作業。
交通部民航局18日下午結束最後一趟次測試,提前7月即可實施第2套進場程序,南竿機場的開場標準將再下修為能見度3200公尺、雲幕高560呎。
民航局航管組表示,經模擬評估與國外專家檢定,南竿機場裝設LDA後可望提升有效飛航率約11.3%至19.1%,並且開放夜間起飛,對南竿機場整體功效的提升大有幫助。
但有鄉親質疑,這只是飛機從03端起降的標準,也是北風的情況下,才能使用LDA,至於每年霧季,在最需要的時候,卻多數吹南風並不適用。該名鄉親說,南竿機場真正的改善,是必須削除跑道西北面的山坡,向後削除約90公尺,將來才能在北面裝設LDA,南竿機場向下調整的起降標準,方可獲得完整的改善,而非現在半套的改善;削除這一塊山坡地,需要向中央爭取數億元,經費雖然不是很多,但絕對是一道難題。
交通部民航局19日作出回應,依據以往的天氣資訊顯示,南竿機場1年約有近7成的機會使用03跑道,另外3成使用21跑道,因此民航局提升南竿機場的飛航狀況為優先針對03跑道進行改善,等03跑道LDA程序生效使用後,將依據實施成效進一步評估21跑道實施儀航程序的可行性與效益。
民航局說,日前已針對南竿機場21跑道端設置LDA裝備的地點進行初步資料收集,此外未來如果立榮航空以ATR72新機飛航,衛星導航進場的儀航程序也將納入考量。
民航局指出,為突破南竿機場跑道周邊山坡地形無法改善之問題,03跑道儀航程序是以特殊方式實施,航空公司及駕駛員須滿足特定條件方可執行,以保安全;未來民航局進一步評估21跑道能否進行儀航,也將採取相同原則,於南竿機場現況下尋求安全、可行的做法。
