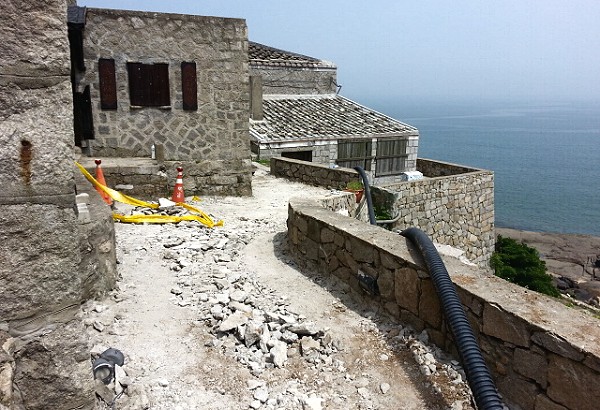

芹壁目前本局在進行污水第17標工程,包含FRB 25CMD預鑄式處理設施1座、加壓揚水井2座、用戶接管25處、污水收管線863公尺。另台電線路地下化、自來水管線、光纖電信線路均一併納入施作。
本案工程100.11.15開工。應地方要求配合「花漾」及「100天」電影拍攝,第1次停工(100.12.14∼101.2.7),應地方要求配合旅遊旺季,第2次停工(101.4.1∼101.9.30),應地方要求配合廟會活動,第3次停工(102.3.19∼102.4.7),依合約內容,扣除停工日後,本案工程應於102.6.29完工,目前已請廠商配合儘速趕工。
本工程在過去一年內,365天配合地方需求而停工了240天。因對得標廠商權益及資金週轉產生影響,在此對得標廠商的配合表示謝意。
在此感謝網友鄉民及民意代表對本案工程的關心。謝謝!!
連江縣政府工務局敬上
已有 4 位網友鼓勵
號驗
工務局 wrote:
芹壁目前本局在進行污水第17標工程,包含FRB 25CMD預鑄式處理設施1座、加壓揚水井2座、用戶接管25處、污水收管線863公尺。另台電線路地下化、自來水管線、光纖電信線路均一併納入施作。
本案工程100.11.15開工。應地方要求配合「花漾」及「100天」電影拍攝,第1次停工(100.12.14∼101.2.7),應地方要求配合旅遊旺季,第2次停工(101.4.1∼101.9.30),應地方要求配合廟會活動,第3次停工(102.3.19∼102.4.7),依合約內容,扣除停工日後,本案工程應於102.6.29完工,目前已請廠商配合儘速趕工。
本工程在過去一年內,365天配合地方需求而停工了240天。因對得標廠商權益及資金週轉產生影響,在此對得標廠商的配合表示謝意。
在此感謝網友鄉民及民意代表對本案工程的關心。謝謝!!
連江縣政府工務局敬上
請問工務局長,該項汙水工程有無通知芹壁所有原住居民,申情保留汙水下水道預接管線(路),是不是等原住居民再回馬祖定居時再重新申請,然後再次開挖?
一項任何工程,(豫則立,不豫則廢),事先若有未雨綢繆,可以避免日後一挖再挖,除浪費國家資源外,亦影響地區寶貴觀光資源,請教於局長。
對於地方建設大家應該多給掌聲鼓勵,工務局加油。
芹壁村村長,你也不管事嗎,只會抱鐵甲元帥大腿嗎
已有 4 位網友鼓勵
愛鄉人
大家知不知道一件事情,(預算執行率)的高低,直接影響到的就是來年(或下一個建設專案)補助額度成數的多寡。中央才不會管你進度執行落後的婆皤媽媽的原因...地方政府你高興停工多久都是你家的事情,你高興就好!!但是後續補助額度成數的多寡........一概以數字---預算執行率----來決定。(每個縣市都有自家的中央民代在幫忙爭取預算,中央在承受各方壓力之下,回歸讓數字說話也是不得不然的作法!)
也就是說,停工與否/要停工幾次? 除了要考慮觀光需求之外,也要考慮對後續補助的影響。除非,建設經費百分之百由地方政府自籌,那你高興一年停8次工都可以!
已有 4 位網友鼓勵
綠衣監使守宮門,一閉上陽多少春 ; 玄宗末歲初選入,入時十六今六十。
請問工務局長,該項汙水工程有無通知芹壁所有原住居民,申情保留汙水下水道預接管線(路),是不是等原住居民再回馬祖定居時再重新申請,然後再次開挖?
一項任何工程,(豫則立,不豫則廢),事先若有未雨綢繆,可以避免日後一挖再挖,除浪費國家資源外,亦影響地區寶貴觀光資源,請教於局長。
1. 下水道法的規定及規劃,政府是負責建設公共污水幹管。公共污水幹管完成後,用戶需自費並經申請核准後,將自家管線接入公共污水幹管。逾期不接入公共幹管者,依下水道法第32條規定處一千元以上一萬元以下罰鍰。
2. 也就是說;政府的責任是建設「公共污水幹管┘,至於「家戶接管┘進入公共幹管,依使用者付費原則,應由家戶自行負擔、建設之。逾期不接入幹管則須處罰,以免造成環境污染。
3. 本府考慮鄉親經濟負擔,目前在現有人居住之區域內施作污水幹管時,均會順便一併施作家戶接管。至於廢棄屋則在道路交接處均會預留配管箱,方便用戶日後自行接管。廢棄屋日後若有重建,建物配置情形非目前所能預測、掌握。故廢棄屋的部份,除非屋主主動提出明確需求,否則代屋主施作之用戶接管有可能因建築物位置變更而面臨拆除重作、浪費公帑之情事。
4. 本案工程在100年12月13日於芹壁村辦公室舉辦施工說明會,用意之一即在蒐集村民有無請本局代施作家戶接管之需求。
在此感謝網友鄉民對本案工程的關心。謝謝!!
連江縣政府工務局敬上
已有 3 位網友鼓勵
